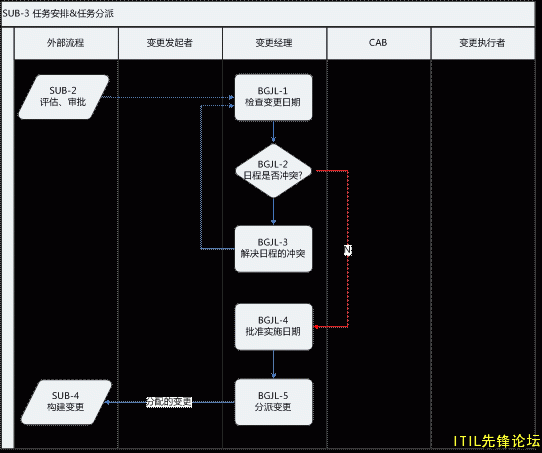

3.4.5子流程3(SUB-3任务安排&任务分派)
1)SUB-3流程图
2)SUB-3流程说明
[p=21,null,center]编码


[p=21,null,center]活动


[p=21,null,center]责任人


[p=21,null,center]说明


[p=21,null,left]BGJL-1


[p=21,null,left]检查变更日期


变更经理

通过评估和审批的RFC,由变更经理根据提交的变更表单信息,检查变更预期执行日程ITSS考试

[p=21,null,left]BGJL-2


[p=21,null,left]判断日程是否冲突


变更经理

依据提交的变更表单执行日程和日常工作计划,判断此RFC是否存在与其他工作流程的日程冲突

[p=21,null,left]BGJL-3


[p=21,null,left]解决日程冲突


变更经理

如果此变更日程存在与其他工作流程的日程冲突,则由变更经理协调解决日程冲突,并重新提交检查点(BGJL-1)

[p=21,null,left]BGJL-4


[p=21,null,left]批准实施日期


变更经理

如果此变更日程没有与其他工作流程的日程冲突,则由变更经理批准次变更的事实日程

[p=21,null,left]BGJL-5


[p=21,null,left]分派变更


变更经理

通过日程审核的变更,由变更经理将任务分派给指定的变更负责人,并发送流程至变更负责人进行变更的构建

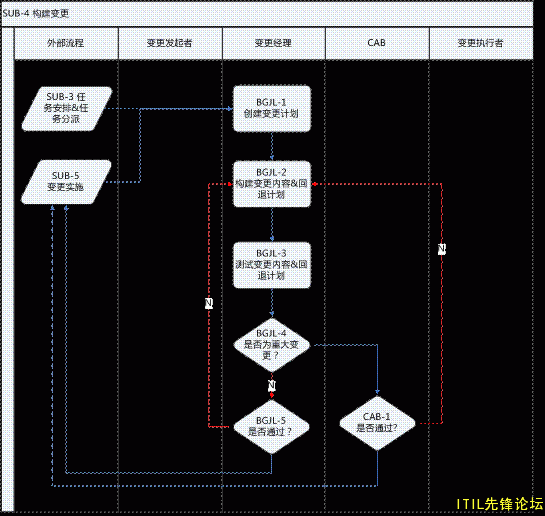

3.4.6子流程4(SUB-4构建变更)
1)SUB-4流程图
2)SUB-4流程说明
[p=21,null,center]编码


[p=21,null,center]活动


[p=21,null,center]责任人


[p=21,null,center]说明


[p=21,null,left]BGJL-1


[p=21,null,left]创建变更计划


变更经理

变更负责人接到变更经理分派的变更任务后,开始创建变更计划

[p=21,null,left]BGJL-2


[p=21,null,left]构建变更内容&制定回退计划


变更经理

在变更计划的框架上增加变更详细内容描述,并制定变更失败后的回退计划

[p=21,null,left]BGJL-3


[p=21,null,left]测试变更内容&制定回退计划


变更经理

针对已制定的变更详细内容&回退计划进行测试

[p=21,null,left]BGJL-4


[p=21,null,left]判断是否为重大变更


变更经理

测试完毕后判断此变更是否为重大变更

[p=21,null,left]BGJL-5


[p=21,null,left]审核变更计划&测试结果是否通过


变更经理

当此变更为标准变更时,由变更经理审核变更计划&测试结果,若变更计划或测试结果不符合RFC,则发还变更负责人重新构建,反之则交由变更执行者进行实施

[p=21,null,left]CAB-1


[p=21,null,left]审核是否变更计划&测试结果通过


变更专家组

当此变更为重大变更时,由CAB审核变更计划&测试结果,若变更计划或测试结果不符合RFC,则发还变更负责人重新构建,反之则交由变更执行者进行实施

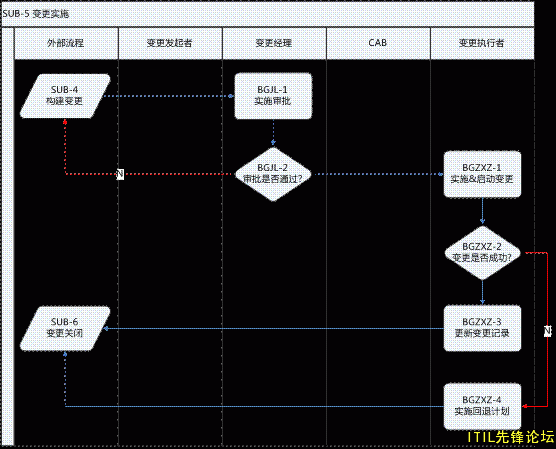

3.4.7子流程5(SUB-5变更实施)
1)SUB-5流程图
2)SUB-5流程说明
[p=21,null,center]编码


[p=21,null,center]活动


[p=21,null,center]责任人


[p=21,null,center]说明


[p=21,null,left]BGJL-1


[p=21,null,left]实施审批


变更经理

针对构建完成的实施计划进行审核ITSS认证

[p=21,null,left]BGJL-2


[p=21,null,left]判断审批是否通过


变更经理

判断审核是否通过,若变更计划存在问题,则发还变更负责人进行修改,反之则指定变更执行者进行变更实施

[p=21,null,left]BGZXZ-1


实施&启动变更

变更执行者

变更执行者按照变更计划执行变更的实施

[p=21,null,left]BGZXZ-2


判断变更是否成功

变更执行者

执行完毕后,变更执行者对照变更计划中的变更目标,判断变更的结果是否成功,若变更成功则进行变更记录的更新,反之则按照变更计划中的回退计划进行变更的回退

[p=21,null,left]BGZXZ-3


更行变更记录

变更执行者

变更执行者根据变更的结果,更新、完善变更表单中的对应信息,如变更结果等

[p=21,null,left]BGZXZ-4


实施回退计划

变更执行者

变更执行者按照变更计划中的回退计划进行变更的回退动作

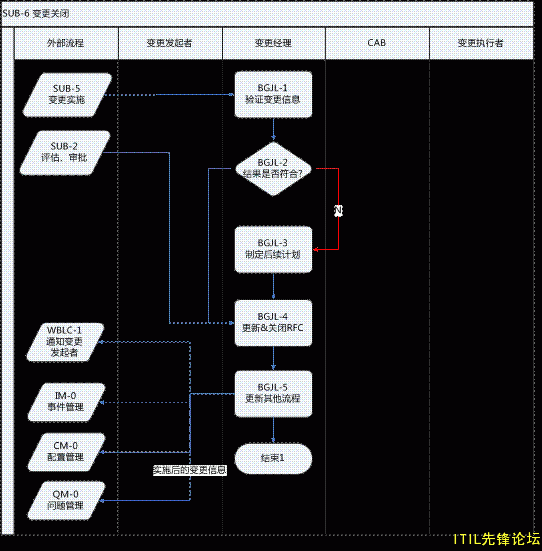

3.4.8子流程6(SUB-6变更关闭)
1)SUB-6流程图
2)SUB-6流程说明
[p=21,null,center]编码


[p=21,null,center]活动


[p=21,null,center]责任人


[p=21,null,center]说明


[p=21,null,left]BGJL-1


[p=21,null,left]验证变更信息


变更经理

变更负责人针对变更执行者提交的变更结果进行验证

[p=21,null,left]BGJL-2


[p=21,null,left]审核变更结果是否符合变更需求


变更经理

变更负责人依据变更计划中的变更目标,判断变更是否符合RFC,若比对结果一致则更新&关闭RFC,反之则制定后续计划

[p=21,null,left]BGJL-3


[p=21,null,left]制定后续计划


变更经理

因变更结果与RFC预期存在差异,变更负责人需要根据比对结果,就差异进行后续计划的制定,如重新构建变更等

[p=21,null,left]BGJL-4


[p=21,null,left]更新&关闭RFC


变更经理

依据完成的变更结果,变更负责人更新RFC的状态,并结束此变更流程

[p=21,null,left]BGJL-5


[p=21,null,left]更新相关流程


变更经理

依据RFC产生的情况,针对依法变更的各个流程接口进行信息的反馈ITSS培训







本帖关键字:ITSS

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?立即注册

x




上一篇:如何去审批和评估ITSS变更管理子流程
下一篇:紧急变更管理同ITSS其他变更管理有啥不同的地方
monicazhang

写了 2297 篇文章,拥有财富 12859,被 21 人关注

您需要登录后才可以回帖 登录 | 立即注册
B Color Link Quote Code Smilies

成为第一个吐槽的人

Powered by IT 运维管理
返回顶部
