3.4.2变更管理主流程(CH-0变更管理流程)

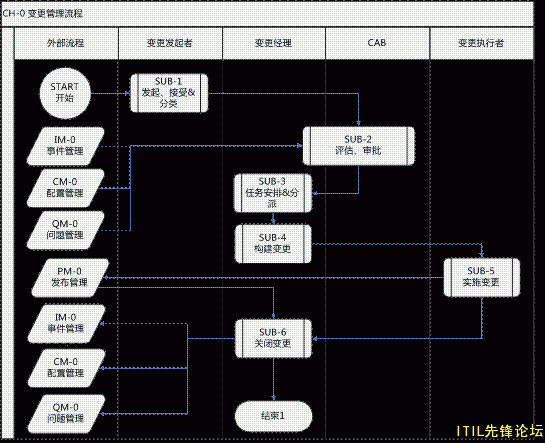

1)主流程图
2)主流程说明:
[p=21,null,center]编码


[p=21,null,center]活动


[p=21,null,center]责任人


[p=21,null,center]说明


[p=21,null,left]SUB-1


[p=21,null,left]变更的发起、接受与分类


[p=21,null,left]变更发起者


变更发起者在系统中发起或者接受一个变更,并对其进行相关类型的分类。ITSS培训

[p=21,null,left]SUB-2


[p=21,null,left]变更的评估与审批


变更经理
变更负责人
CAB

对变更负责人的变更计划进行评估,分析对IT业务和其他业务是否有影响。分析是否需要变更以及判断是否为重大变更

[p=21,null,left]SUB-3


任务安排分派

变更经理

变更经理安排分派变更单

[p=21,null,left]SUB-4


构建变更

变更负责人

变更负责人根据计划构建变更,并做好回滚机制。

[p=21,null,left]SUB-5


实施变更

变更执行者

变更执行者实施变更,测试变更,更改变更记录;在实施变更过程中(主要针对应用系统),变更执行者根据变更需求判断是否需要提交发布申请,若需要,则提交发布申请,转至发布管理流程,待发布流程结束后,再返回变更流程进行相应处理。

[p=21,null,left]SUB-6


关闭变更

变更负责人

验证变更信息,制定后续计划,关闭变更。



3.4.3子流程1(SUB-1发起、接受&分类)

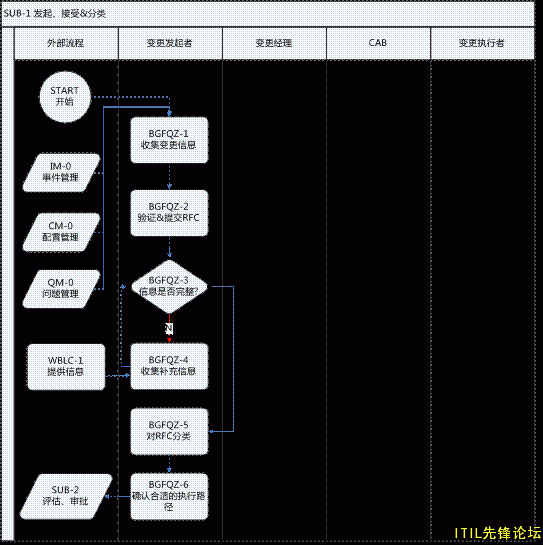

1)SUB-1流程图

2)SUB-2流程说明
[p=21,null,center]编码


[p=21,null,center]活动


[p=21,null,center]责任人


[p=21,null,center]说明


[p=21,null,left]BGFQZ-1


[p=21,null,left]收集变更信息


变更发起者

根据变更需求,收集变更相关的准备信息,通常有外部业务流程(事件、配置、变更)的推动,和变更业务申请

[p=21,null,left]BGFQZ-2


验证&提交RFC

变更发起者

验证收集的变更准备信息,并根据变更表单提交RFC

[p=21,null,left]BGFQZ-3


判断信息是否完整

变更发起者

提交前审核变更表单信息是否完整

[p=21,null,left]BGFQZ-4


收集补充信息

变更发起者

若变更表单信息不完整,则补充缺失的信息,有些信息补全需要通过外部流程ITSS认证


[p=21,null,left]BGFQZ-5


对RFC进行分类

变更发起者

对收集完整的变更请求,进行分类选择

[p=21,null,left]BGFQZ-6


确认合适的执行路径

变更发起者

依据客户需求和收集的变更信息,选择合适的执行路径后,发送给下一子流程(SUB-2评估、审批)



3.4.4子流程2(SUB-2评估、审批)

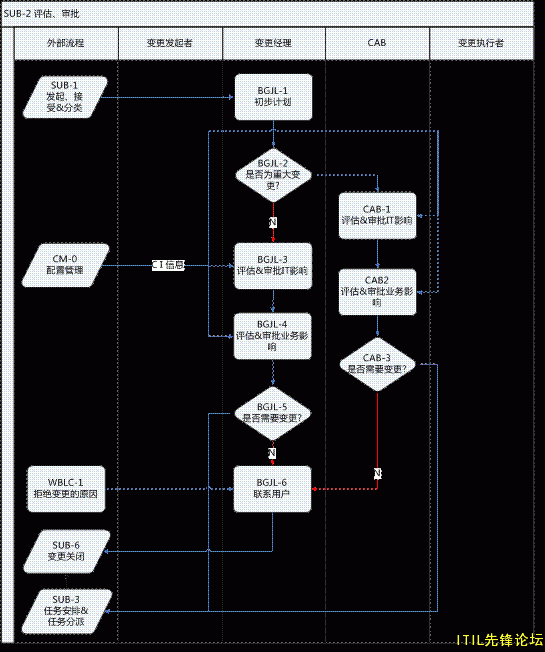

1)SUB-2流程图

2)SUB-2流程说明
[p=21,null,center]编码


[p=21,null,center]活动


[p=21,null,center]责任人


[p=21,null,center]说明


[p=21,null,left]BGJL-1


[p=21,null,left]初步计划


变更经理

变更负责人依据变更信息制定初步的变更计划

[p=21,null,left]BGJL-2


判断是否为重大变更

变更经理

依据RFC信息&分类,判断变更类型是否为重大变更

[p=21,null,left]BGJL-3


评估&审批IT影响

变更经理

当此变更类型为标准变更时,由变更经理依据CI配置信息,进行评估&审批IT影响

[p=21,null,left]BGJL-4


评估&审批业务影响

变更经理

当此变更类型为标准变更时,由变更经理依据CI配置信息,进行评估&审批业务影响

[p=21,null,left]BGJL-5


判断是否需要变更

变更经理

依据前两步的分析结果,判断该RFC的可行性

[p=21,null,left]CAB-1


评估&审批IT影响

变更专家组

当此变更类型为重大变更时,由CAB依据CI配置信息,进行评估&审批IT影响

[p=21,null,left]CAB-2


评估&审批业务影响

变更专家组

当此变更类型为重大变更时,由CAB依据CI配置信息,进行评估&审批业务影响ITSS考试

[p=21,null,left]CAB-3


判断是否需要变更

变更专家组

依据前两步的分析结果,判断该RFC的可行性

[p=21,null,left]BGJL-6


联系用户

变更经理

当RFC被拒绝后,需要由变更负责人跟用户(变更发起人)确认变更被拒绝的结果和理由,通常需要通过外部接口来和用户沟通,确认完毕后将流程发送至关闭变更流程(SUB-6变更关闭)






本帖关键字:ITSS

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?立即注册

x




上一篇:ITSS各角色在变更管理中都要负责的工作范围
下一篇:构建和实施变更管理流程中需要关注的ITSS节点
monicazhang

写了 2297 篇文章,拥有财富 12859,被 21 人关注

您需要登录后才可以回帖 登录 | 立即注册
B Color Link Quote Code Smilies

成为第一个吐槽的人

Powered by IT 运维管理
返回顶部
