作者:佚名 来源:e-works
财务收益评估是企业投资决策过程中必不可少的环节,考虑到IT投资的财务收益不易评估和期权特性,本文模型采用实物期权的评估方法。假设一单独的IT投资项目,记项目完成后期望收益的现值为S0,项目成本c,r为利息率,σ为项目折现率,T为期权满期的时间,N(d)为累计正态分布的密度函数,δ=E(f)/E(f)为投资期间价值损失率,则项目的期权值v为:
[ /Article/UploadFiles/201105/20110530101936197.jpg]
[/url]

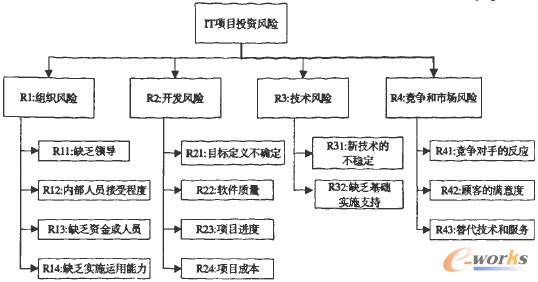

风险评估是控制IT项目投资风险的一个重要手段。长期以来,对IT投资项目的风险研究分为两类,一类专注于研究有关IT项目中软件开发方面的风险;另一类主要从软件开发以外的因素分析IT项目投资的风险。本文综合这两类研究,把IT项目投资风险分为四个方面,每个方面又分成若干个更小的方面得到一个层次分析法评估框架,如图3所示。
阶段3:投资组合权衡。根据阶段2得到的项目评估信息,在收益、风险和成本间权衡,考虑到企业IT投资的根本目的是服务企业战略和为企业带来收益,故分别以IT项目的与企业目标战略对应度和财务收益为目标函数,以资源、成本及分析为约束,构建多目标线性规划模型:
[ /Article/UploadFiles/201105/20110530101936889.jpg]
[/url]
其中(4)式表示最终被投资的IT项目总战略对应度最大,qi表示第i个IT项目战略对应度的评估值;(5)式表示最终被投资的IT项目总财务收益(期权值)最大,第i个IT项目的期权值的计算方法见(1)~(3)式;(6)式表示风险约束,用图3评估框架评估得到的第i项目风险为t,R表示企业能承受的风险上界(可通过历史数据和经验得到,并与决策者的风险偏好有关);(7)式表示成本约束,企业投入到IT应用上的资源是有限的,这些资源包括资金、人员等方面,考虑到IT项目可以外包,不妨假设资源的有限性只体现在资金上。设第i项目的成本为ci,总成本为C,如果不考虑项目间的成本相关性,成本约束为:
[ /Article/UploadFiles/201105/20110530101936270.jpg]
[/url]
以上的IT投资选择模型是一个多目标线性规划模型,求解方法已十分成熟,求解过程中会设定很多参数和约束值,设定不同的场景、改变不同的参数进行假设(What—if)分析,得到供最高决策层参考的组合集。本文模型的假设分析过程就是一个权衡的过程,最高决策层在清晰选择每一个组合的利弊得失后,最终确定可以投资的项目组合。
2.2模型的责任担当矩阵
在以上的决策流程中有很多的决策活动,每个活动都有决策输人和决策输出,需要涉及到不同的利益相关者,下面先阐述企业IT投资决策过程中涉及的不同利益相关者。Meaulay等将不同的利益相关者分为三类:IT管理者、非IT管理者和IT转换型员工;Irani也把不同的利益相关者分为三类:战略型利益相关者、运作型利益相关者和财务型利益相关者;Chou等综合这两种分类:IT管理者、非IT管理者、战略型利益相关者及财务型利益相关者。考虑到国内大部分企业的实际情况,也为了易于理解,在本质不脱离经典研究的基础上,本文把IT投资决策过程中的利益相关者分为四类:
a.最高级管理者(Top Management,TM)。指拥有最终决策权的个人或群体,如企业中的总经理和董事会,最高级管理者从全局上把握企业的整体状况和面临的环境,相当于Irani提出的战略型利益相关者。
b.IT专业人员(IT Professionals,ITP)。指那些负责企业信息化建设的专业人员,他们负责对IT项目建设的细节进行细致分析,如技术选择、项目成本、项目风险及各种约束等。
c.财务管理者(Financial Management,FM)。主要指那些负责企业财务收入支出的特定人群,投资的成本和收益是他们关心的问题,而且有别于最高级管理者,他们不一定会考虑企业非财务形式表现出来的收益。
d.运作人员(Operational People,OP)。运作人员指企业中参与日常运作的人群,如使用企业资源计划系统的市场销售人员,他们是IT的直接使用者。参与IT投资决策过程的不同利益相关者通过IT投资决策这个载体实现他们对企业活动的价值。 |
